广东阳江青洲三项目风机基础沉桩工程量过半!

   2021-08-18 龙船风电网23980
导读

截至8月17日,广东华电阳江青洲三500兆瓦海上风电项目累计已完成38个机位基础沉桩施工,标志着项目风机基础沉桩工程量过半,施工

截至8月17日,广东华电阳江青洲三500兆瓦海上风电项目累计已完成38个机位基础沉桩施工,标志着项目风机基础沉桩工程量过半,施工进入下半程。

自项目开工建设以来,各参建单位团结协作、奋力拼搏,现场施工进度不断刷新纪录:单个四桩导管架基础沉桩速度最快26小时完成整套施工流程;单座导管架安装速度最快3小时完成。

青洲三项目施工进行时

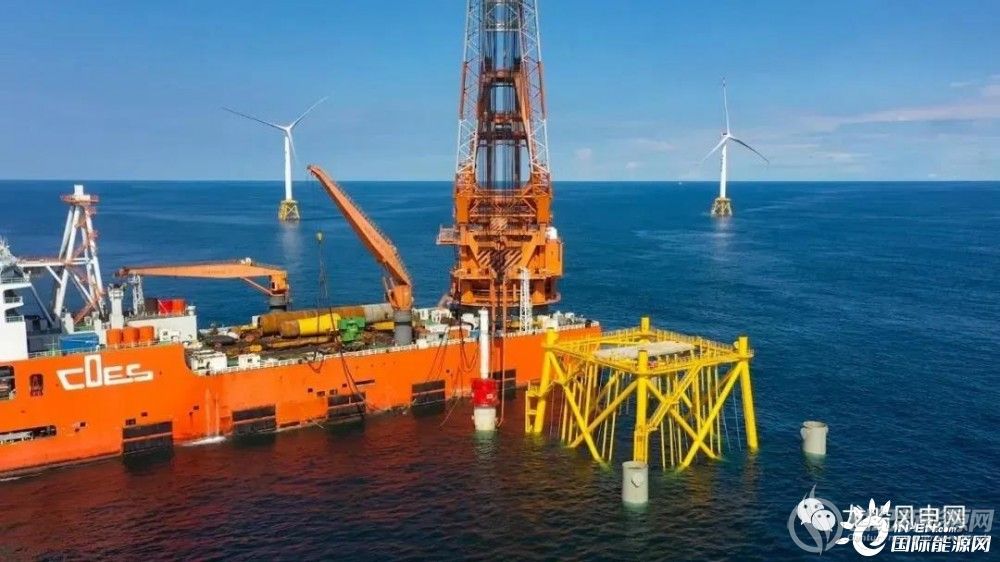

7月18日海上升压站上部组块顺利交付;同月26日海上升压站安装工程首战告捷,顺利完成基础施工。本次海上升压站桩基础施工采用后桩法沉桩施工。导管架重量约3050吨(含吊索具),总高约68米,底部设有防沉板坐底结构。四桩单根长度达105.5米,桩径4.2米,沉桩入泥深度达87.1米,是目前国内海上风电重量最重、根开最大、工程桩长最长的升压站导管架基础。

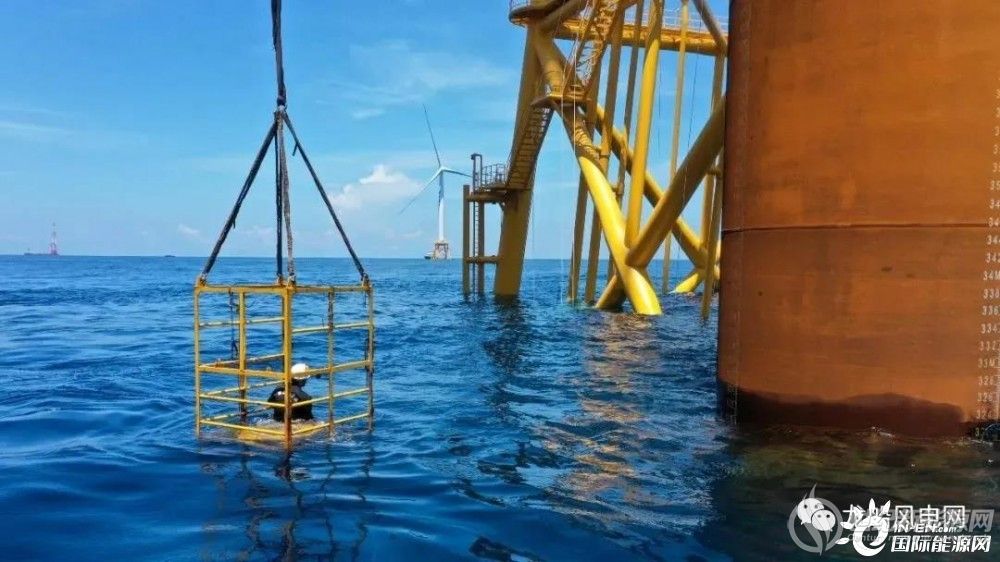

下面,带您换个角度看海上升压站桩基施工。看“小”人物建起“大”工程,看华电在粤奋斗者的拼搏姿态。

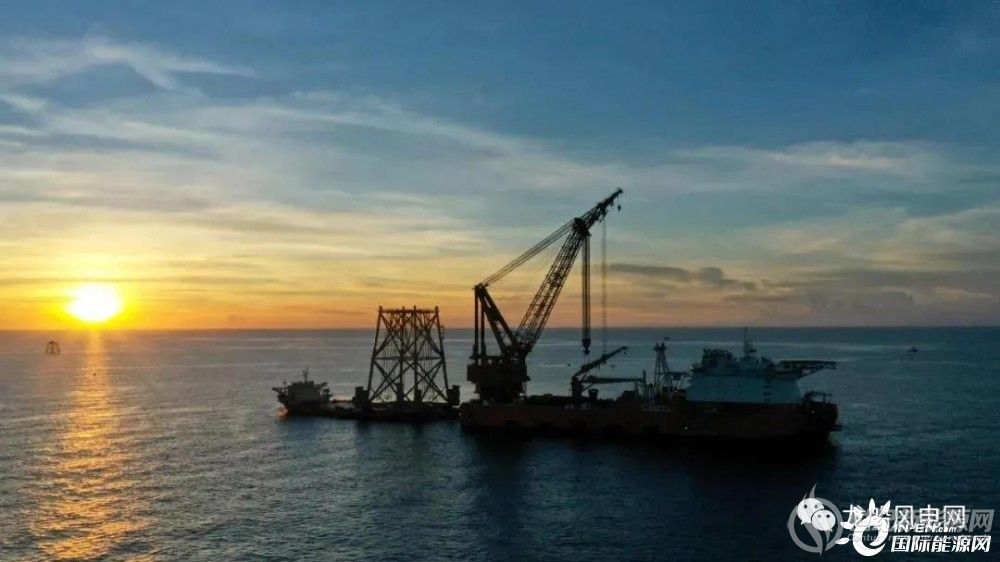

导管架运输船艉靠就位

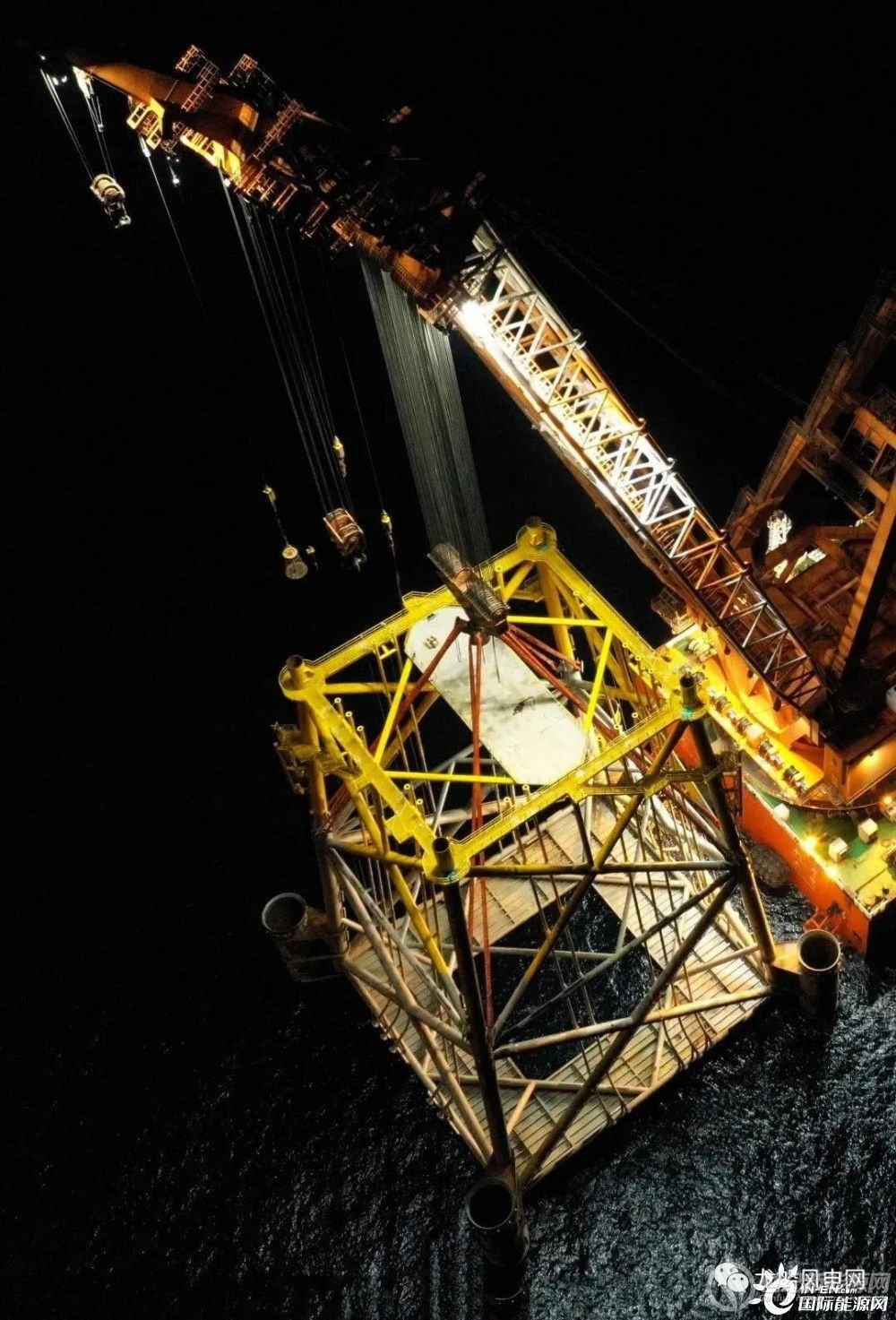

挂导管架吊索具

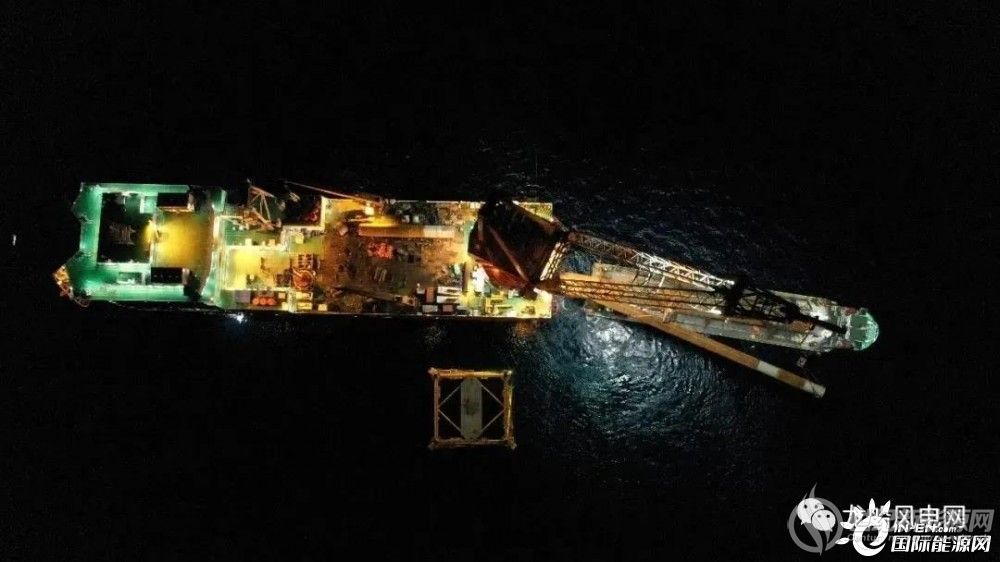

导管架起吊

导管架就位,钢管桩运输船靠泊

钢管桩翻桩准备

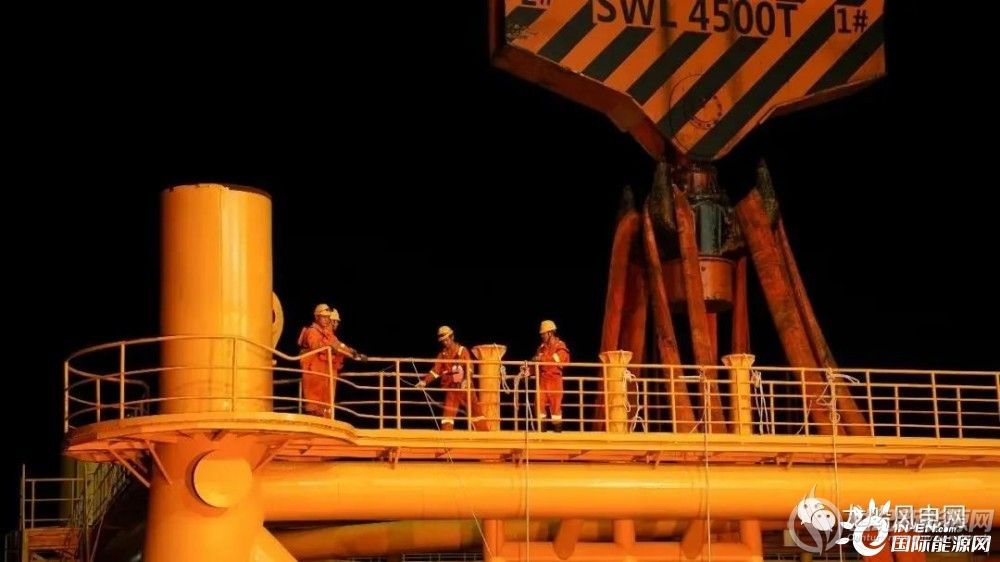

东方既白,第一根桩插桩到位

青洲三项目海上风场现有华西5000、创力号、德盛1700等浮吊船进行基础施工,风机安装作业面后续将由能建广火和三艘改造平台等船机资源投入使用。海上升压站上部组块将于近期发运至海上风场并进行上部组块安装施工。届时广东省分裂变中最大、国内海上升压站面积最大的海上风电“心脏”将完成安装。

下一步,青洲三项目将进一步统筹优化施工方案、提高施工效率并加大各项资源投入力度,全力冲刺项目年底全容量并网投产目标。

举报收藏 0评论 0
更多>相关讨论
暂时没有讨论,来说点什么吧!
免责声明
•
本文为小编原创作品,作者: 小编。欢迎转载,转载请注明原文出处:https://www.ne21.com/news/show-165254.html 。本文仅代表作者个人观点,本站未对其内容进行核实,请读者仅做参考,如若文中涉及有违公德、触犯法律的内容,一经发现,立即删除,作者需自行承担相应责任。涉及到版权或其他问题,请及时联系我们。

更多>同类资讯

入驻

企业入驻成功 可尊享多重特权

入驻热线:400-825-5929

企业微信客服

小程序

小程序更便捷的查找产品

为您提供专业帮买咨询服务

请用微信扫码

公众号

微信公众号,收获商机

微信扫码关注

顶部
