世纪新能源网-新能源行业媒体领跑者,聚焦光伏、储能、风电、氢能行业。
  • 微信客服微信客服
  • 微信公众号微信公众号

教训!风机基础制造商赢得大订单却巨亏8亿!

   2020-04-27 欧洲海上风电7520
核心提示:近日,海洋工程公司Lamprell宣布,已与ScottishPower Renewables就East Anglia One项目完成结算,最终亏损高达1.182亿美元(约合
近日,海洋工程公司Lamprell宣布,已与ScottishPower Renewables就East Anglia One项目完成结算,最终亏损高达1.182亿美元(约合人民币8.37亿元)。

Lamprell总部位于阿联酋迪拜,成立于1976年,主要从事海上石油钻井平台的新建、回收与改造、维修。

2016年11月,Lamprell赢得了ScottishPower Renewables开发的英国714MW East Anglia One 海上风电项目的基础供货合同,供应60套导管架基础,合同额为2.25亿美元(约合人民币15.93亿元)。这原本应该是Lamprell进军海上风电后的第一次大胜,但由于缺乏经验,各项投入、支出均超过了预期。

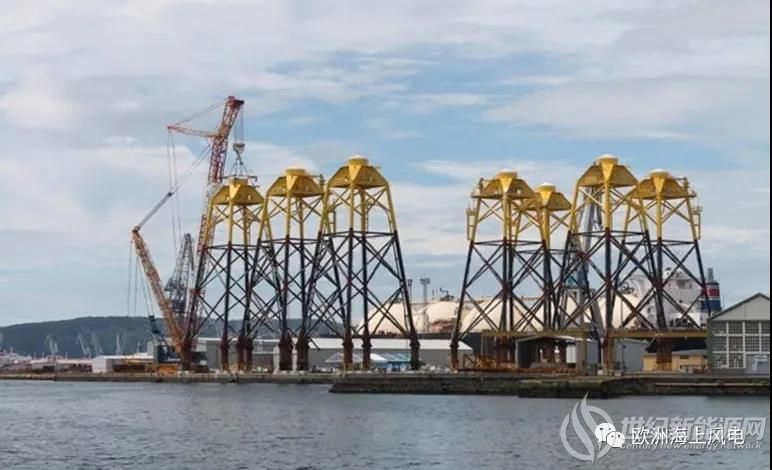

Lamprell制造的导管架基础

2017年底,Lamprell就发现他们有些想当然了,把在海上油气行业的经验照搬到了海上风电,以至于低估了各类成本。

在2018年公布的2017年财报中,公司表示:“根据我们对该项目(问题)的根本原因进行了分析,我们在招标阶段没有花费足够的时间和精力来制定能够充分解决项目风险的、稳健的项目执行计划。”

公司CEO表示:“我们在投标报价上和之后的花费上都犯了错误。进入海上风电行业有着比想象中更陡峭的学习曲线。”他这一关于“更陡峭的学习曲线(Steeper learning curve)”的说法,一时间成为了传遍行业内外的名言。

最终,该项目影响了2017、2018、2019三年的财报,分别录得亏损8000万美元、1760万美元、2260万美元,合计1.182亿美元。

尽管如此,公司对海上风电行业仍然充满信心,2019年7月,Lamprell赢得了英国950MW Moray海上风电项目3座海上升压站和45台风机的导管架基础制造合同,合同额约2亿美元(约合人民币14.16亿元)。

East Anglia One 位于英国北海,总装机容量714MW,安装102台西门子歌美飒7MW风机,目前已完成80台风机的安装,原本预计今年上半年全部建成,目前可能因为疫情延期。102台风机中,Lamprell供货60套导管架基础,另42套基础则由西班牙的Navantia供货。

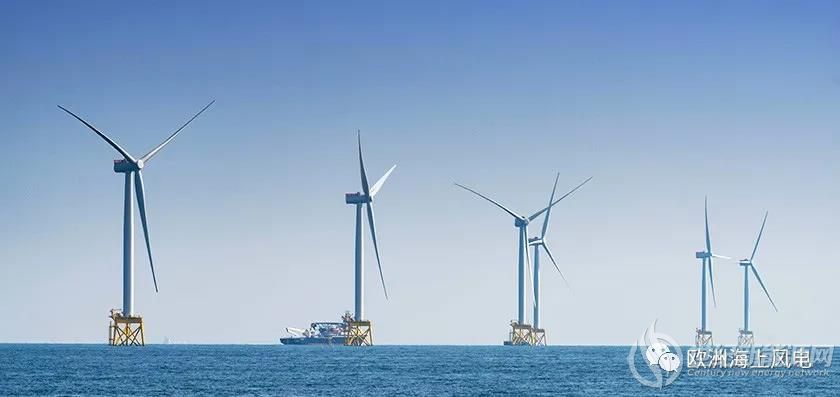

East Anglia One 海上风电场

中国三峡参股的Moray East位于英国北海,总装机容量950MW,安装100台三菱维斯塔斯9.5MW风机,并设置3座海上升压站,预计于2022年投运。DEME集团子公司GeoSea赢得了海上升压站和风机基础的EPCI合同,并将其中部分工作分包给了Lamprell。

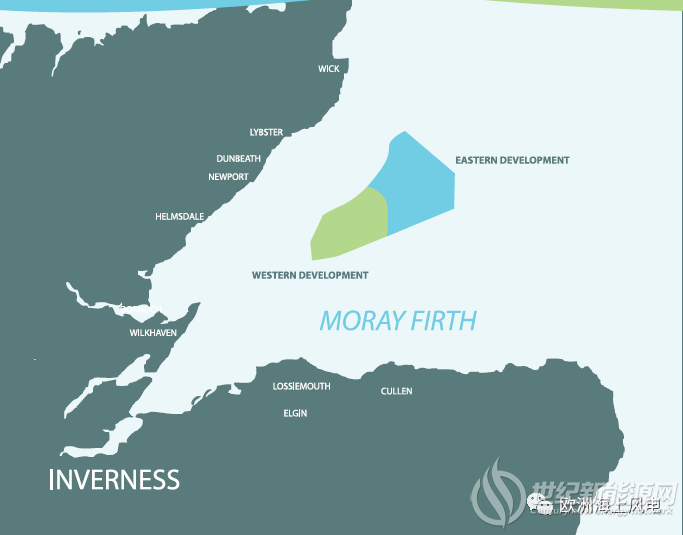

Moray East海上风电场

标签: 风机 订单 平台
反对 0举报 0 收藏 0 评论 0

更多>同类资讯
2024全球光伏品牌100强榜单全面开启【申报入口】 2024第四届中国高比例风光新能源电力 发展研讨会
推荐图文
推荐资讯
点击排行
